【技術e專欄】從軟體專案「需求」問題談專案軟技巧(上)

如果各位時常接觸委外軟體開發專案(不論站在合約甲方或乙方),不知大家認為「需求」問題在專案面臨的所有困難中,「挫折」程度排在第幾位?依可信的統計數據與筆者經驗,如果答案不在前3 名內,可能的原因只有兩個:不是能力強;不然就是真的太強運。

「需求」問題仍然是痛

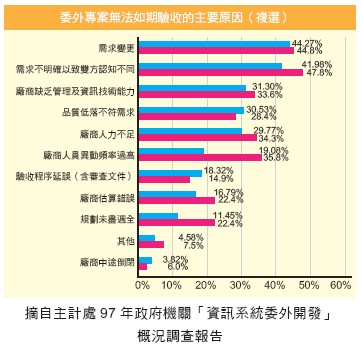

十幾年前,根據美國統計:8000 個軟體專案中大約有2/3 無法結案或如期上線,這些失敗案例中,約4 成肇因於需求發展或管理問題(12.8% 為使用 者提供的需求資訊不足,12.3% 為廠商的需求及規格分析不完整,11.8% 起因於需求與規格的變更。Standish Group);事隔不到十年,國內主計處也 對台灣二百多家政府機關作了幾次類似的調查(詳附 下圖),最近一次的數據是,六成多的受訪單位曾 發生專案無法如期驗收的情況,其中,「需求變更」 與「需求不明確以致雙方認知不同」是起因的第1、 2 名,各占四成之多!(97 年的比例較94 年微幅下降,但排名仍穩佔前二)。

知道「做什麼」,只是「做不好」

大家都會同意:在「需求發展」階段多花一個小時排除需求誤解,就有機會多避免專案後期數十、甚至數百小時的變更重工。因為我們已經清楚,需求規格不明確或弄錯重點,即便當初白紙黑字契約明確,但「債」很少不回頭找上門的,結果對業主及廠商都是損失,例如爭論歸責的談判投入,軟體開發重工費用,上線時程延宕造成的機會成本等,更糟的代價甚至不是花錢或花時間就能彌補的!

需求管理「必勝」指南?

為了精簡具體,大部分組織的標準程序只會描述「What To Do」,對於較複雜的流程實務細節,會視必要性另外規範專屬的「工作指導書」或「工作指南」文件,來引導或分享「把事情做好」的方法。例如軟體公司的程式撰寫流程,可能都附有一份對應的「Coding Guidelines」;建構管理程序也常會以「Naming Rules」文件作補充。因此,PM(專案經理)手上還真的缺了一份需求管理「必勝指南」,能夠提供各類專案特徵與問題狀況的索引,讓甲乙雙方權責人員依分類就能立即找到潛在的需求爭議風險,查閱解決相關問題的「絕殺」技巧。

有人說,需求問題的根源在於軟體功能本質上不具形的「模糊」特性,所以期待「風平浪靜」是不切實際的。我們認為,這個觀點雖然說的通,但還是把問題看簡單了,因為除了「模糊」之外,專案本身 就是一個問題大熔爐,隨著案子進展,還會有技術風險、溝通障礙、管控失衡、利益衝突、政治糾葛…等 「複雜」問題,它們都是可以惡化需求問題的催媒。「模糊」與「複雜」相互之間不定期的「作用」,就足以製造一連串的問題情境,讓專案負責人看到「目瞪口呆」,窮於應付。所以我們要說:解決專案需求 問題的知識,其實就是專案管理能力的知識;專案管理能力的知識範圍,除了眾所週知的軟工程序或管理理論,還有工作者在工作過程中所有派的上用場的軟技巧(Soft Skill,如:溝通談判、判斷力、執行力、 人際觸覺…)。

實際上,程序或理論架構大部分不難懂,所以執行的經驗與軟技巧顯然更具勝負關鍵性。更直接的說,因為軟技巧的存在,工作本身才有其真正的靈魂,才能展現它自己的價值(包含個人價值)。常見許多執行者(甚至組織的程序制定者)失了焦,認為只要照著程序步驟進行,自然就會有好的產出與 結果;在苦嘗失敗時,則只會針對標準程序作質疑。其實,很多人都忘了回顧自己施加在執行過程中的每一個細環節與小決策,檢討它們與最終失敗的關連。

千錯萬錯,原來很多不是別人的錯-乙方篇

也許身處乙方的您並不全然同意這種看法,認為很多是客戶不懂軟體的製程與價值,是專案需求問題的主因之一。例如曾聽過乙方PM 強調:「客戶根本沒有『需求凍結』的概念,需求『確認』只是形式,跟他們談『變更管理』也無濟於事。」類似的抱怨固然有其個別的情境因素與困難,但我們在此仍要務實誠懇地提醒乙方:委外合約通常不會載明變 更管理的具體流程,「需求凍結」的字眼更是少見,何況是甲方應該具備哪些「知識」或「體認」的描述。所以,這個例子的問題都還在專案風險應該界定的範圍,廠商在接案前就必須著手評估,而非以「客戶配合,理所當然」視之。

上述提醒,有經驗的PM 應早有體認,我們要強調的是,這個認知不是摘自什麼軟工流程,而是來自專案管理的經驗或PM 的判斷力。就拿同一例子進一步說,雖然客戶「根本沒有需求凍結的概念」,但我們沒有理由否定:甲方在一個案子的進行過程,對軟工製程特性的理解有多少進步,對特定變更管理方法的接納與堅持落實程度有多少改善,還是取決於專案經理本身的「道行」(可擴大解釋為廠商能力)。這種道行不是發揮在特定情境或場合,而是透過一連 串有章法的行事過程逐漸顯露出來的。

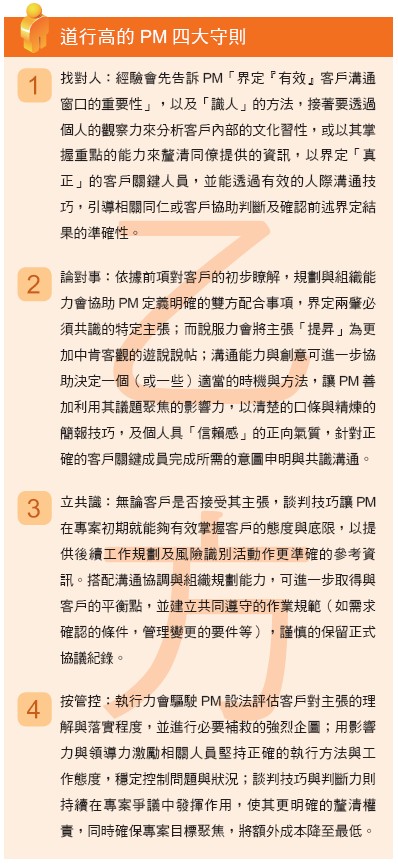

就這個例子,我們可以繼續假想,道行較高的 PM 可能會做哪些事來因應需求問題(如右表)。

觀察成功者;勤推敲,重檢討

當然,這個情境只是所有乙方PM 相互砥勵共勉的目標,看來順理成章的過程,實則暗潮洶湧。在如此「軟性」領域,到底是「知易行難」還是「知難行易」根本說不準,筆者的親身體驗是,「好」的 PM 總能帶給周遭夥伴(含甲方)一種「安定感」,也就是我們常說的好PM 自然就有好「運氣」。

怎麼衡量自己作的好不好呢?建議可以挑選幾個您覺得「道行」較高的「偶像」,從其行事特質 或態度,來「假想」他們在與自己相同的處境下會怎麼做。例如:若是由公司裡某個高階主管來處理,他會有什麼舉動?會聚焦哪些細節?哪些過程可能會採用什麼不同的方法或手段…?如果是總經理來當PM 呢?會帶來什麼新的的元素?又如果是任何一個您遵敬且稍微瞭解的企業家呢?張忠謀? Steve Jobs?這些標桿對象的身價各有不同,如果各位能夠慢慢展現出類似的「火候」,當然您的價值也能水漲船高。探討至此,要先下的一個結論是:PM 的經驗與軟技巧愈強,化解問題的機會愈高,專案的成功率當然更篤定。

同舟共濟同理心 守護專案「乖乖」-甲方篇

如果您是甲方成員,當然希望承包商的各方面能力「愈強愈好」,但前文也提到過,軟體專案的特性即「模糊」又「複雜」,特別是仰賴密集溝通的需求認知,幾乎不可能在初期確保想法一致;系統規模愈大,問題或風險也愈多。兩個不曾接觸的組織在時限內要相互瞭解、配合,並完成合約(RFP)文字指定 的某種「目標」,期待不出狀況是不切實際的。最怕的是雙方誤以為「依據」標準程序或流程要求,在專案初期(如專案啟動會議,需求發展階段等)「有開 會」就是作好了溝通,殊不知「形式上」的共識與確認,只是把「未爆彈」搬回「庫房」,後果可想而知。

但我們不是才剛過完,PM 的能力就是成功的關鍵嗎?您一定也常常在想:「廠商如果找個『好一點』 的PM,就不會有那麼多狀況。」的確,如果「好一點」的PM 代表的只是「多一點」的薪水;且可以定義「必須」好一點的能力項目是什麼;又可以判斷哪個PM 在這些項目有好一點的表現,那麼廠商何樂不為?大家都願意拿「已知」有限的額外付出,去交換重工與延宕的「未知」磨難。然而實務上的情況是:「『好一點』的PM 難以客觀衡量;『好很多』的PM 可能不符乙方成本」。各位要知道,目前(民國100 年12 月)「中華民國資訊軟體協會」所建議 的最新「資訊委外服務人員計價參考要點」,其計算基礎仍是參考行政院主計處「98 年度電腦應用概況報告」對資訊人員平均月薪的調查結果,其中「監督管理人員」(含PM)的平均月薪為66,000 元。

我們認同愈大的案子,需要能力愈強的PM,但大家還是得面臨「多大叫大,多小是小」的窘境,何況須再配對更難以具體化的PM 能力分等,因此許多甲方乾脆透過合約直接指定「可能」需要的PM 年資或實績(「理論上」等於有較好的能力)。但我們要順勢提醒的是,當初甲方所做的預算規劃,有多少比例是打算配置在「好一點」的專案管理上? 這個配置比例與客戶自己期望乙方提供的管理品質又是否對等呢?相信這些問題都還有爭議,而類似的矛盾與窘境就是目前專案的特性,也是個案設法自尋 出路的過程。看清了這層事實,就應該能理解:為了「如期如質如成本」的目標,與其一昧期盼廠商面面俱到,不如務實的提供「關鍵協助」;以貴賓之姿,消極、旁觀,不如取袍友之度,積極、挹注

所謂的「關鍵協助」,當然是以甲方本分上能夠配合的事項為中心,基本上能夠將雙方議定的,甲方應配合工作的目標正確認識與釐清,並能自行掌控相關任務的狀況與成效,對專案來說已經非常有幫助。如果客戶能夠進一步展現「同舟共濟」的心態,特別是甲方的專案承辦窗口或專案負責人,能自發性地對乙方可能面臨的問題或風險,主動提供能力範圍的協助(如在客戶內部的橫向溝通),則破除專案溝通問題的效率必可大幅提昇。

甲乙雙方不可能天生完美契合

我們可以作個比喻:甲乙雙方的距離就像是兩條口徑不一的軟管,兩管必須銜接,雙方「溝通之泉」才能開始暢流,專案工作也才能逐步啟動。雙方接口湊合的愈緊密,水流的功效愈佳;反之則可能造成程度不一的漏水,嚴重的甚至導致接口斷裂。如果現在只能使用膠帶捆合兩管,則乙方PM 就是那段維一的膠帶,孤身肩負著專案成敗的重任;它的長度與粘性一經決定就很難改變,發生嚴重問題時,可選擇「換一條」再重新捆過(小心拆換),只是您無法肯定新的膠帶能否把狀況控制的更好。以上就是甲乙雙方溝通與共識環境的基本寫照,倘若甲方能 理解實務情況的艱困,甚至能積極主動的提供協助,這股挹注將好比一段段自動馳援的「補充膠帶」,不但能適時強化接合度與補漏,必要時甚至能緊急挽救即將斷裂的接口,對於專案執行結果當然影響甚鉅。

進一步說,每一個膠帶長度與粘性的不同,就好比各PM 經驗與能力的差異,同理,大家對於甲方奧援的膠帶(如專案負責人、各窗口代表等)也會有品質的期待。其實客戶能展現「同舟共濟」的態度,已經足以讓廠商滿懷感謝,對專案運作也會增加助力;若甲方「附帶」著優秀的「相關能力」,那麼這股「助力」就有機會昇格為「保證」,而那條「水道」應該會就此「安靜」的工作下去,不再製造新問題。以下我們就順勢羅列一分「好一點」的甲方成員,扮演專案協助角色的行事特徵,供大家參考與同勉:

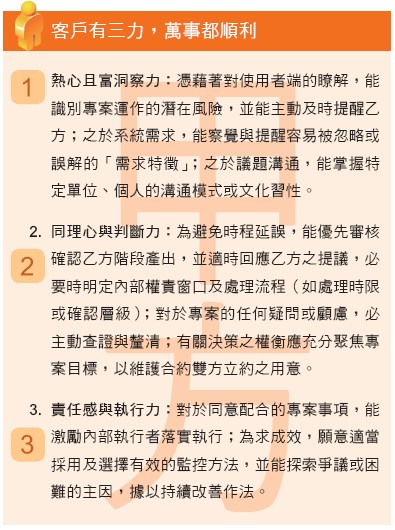

客戶有三力,萬事都順利

  1. 熱心且富洞察力:憑藉著對使用者端的瞭解,能識別專案運作的潛在風險,並能主動及時提醒乙方;之於系統需求,能察覺與提醒容易被忽略或誤解的「需求特徵」;之於議題溝通,能掌握特定單位、個人的溝通模式或文化習性。
  2. 同理心與判斷力:為避免時程延誤,能優先審核確認乙方階段產出,並適時回應乙方之提議,必要時明定內部權責窗口及處理流程(如處理時限 或確認層級);對於專案的任何疑問或顧慮,必主動查證與釐清;有關決策之權衡應充分聚焦專案目標,以維護合約雙方立約之用意。
  3. 責任感與執行力:對於同意配合的專案事項,能激勵內部執行者落實執行;為求成效,願意適當採用及選擇有效的監控方法,並能探索爭議或困難的主因,據以持續改善作法。

客戶希望「評選」出好的廠商,其實廠商也同樣期望「遇到」好的客戶,若使用者無心檢討造成軟體系統需求爭議的部分責任,不能客觀體察所要求的 軟體功能在業界的市場價值(即價金合理性)以及對客戶自己的價值(即功能效益或迫切性),一昧要求 「改到滿意」才能驗收,而無視「Give and Take」 的協商模式,那麼如何期望未來能遇到素質愈來愈好的乙方呢?本段最後也有一個結論:業主愈能「同 舟共濟」,加上廠商合乎期待的「能力」,化解問題 的機會就愈高,專案的前景必然一片看好。

多看書是練功第一步

結束了關於甲乙雙方能力的「激辯」,我們已經看得更清楚:流程規範是表演者的舞台(ISO, CMMI-DEV, CMMI-ACQ 等皆同),沒有舞台,就沒有人瞭解主角到底在作什麼;而執行者在工作過 程發揮的「軟實力」,才是舞台上真正的主角。

其實大家都講的出一套類似的學習方法:「我們要先作『動作』的規劃,實作的過程要勤作紀錄(遇到的問題,作過的決策等),工作結束後要分析它們如何影響結果,並要回頭調整原先的『動作』,必要時檢討對『原則』的解讀(簡直就是專案管理的微型版)」,差別在於我們有多「渴望」打造屬於自己「通頭撤尾」的Know-How。這也是為什麼只有少數專案成功(如期如質如成本),或者某些人負責的案子總是成功的原因。

很明顯,培養能力的第一步還是得從「多看書」出發,手中可參考的「原則」愈多,表示我們愈有機會去正確解讀及轉化別人已經親身驗證的知識果實,然而軟技巧的知識領域相當龐廣,沒有既定的學習規則或順序,端看個人「最欠什麼,先補什麼」。一般而言,將通用軟技巧(如分析、溝通能力等)與領域工作標準(如需求訪談、管理等)整合的「專屬」知識最容易拿來作「速成」學習。例如,「功能需求爭議處理原則」一定比「談判實務」更貼近我們的工作特徵;「誘導正確需求的好方法」總比「溝通高手」更為務實可行。這種「特效藥」(視其品質)對組織 或個人在業務進行上會有最快速直接的改變。而通用軟技巧(溝通能力、問題分析力...)的學習是以深度取勝,故需較長的時間潛移默化,與前述「專屬」知識有不同的考量目標。

建立PM Club 分享成長俱樂部

進一步看,由於每個組織的文化、特性或習慣的不同,對於相關知識的應用必然也存在部分差異。為了就近解決軟技巧上的各種問題,許多公司(特別在乙方)會在制度上設立類似 PM Club 的功能性組織或團體(或相關討論區),專門為分享、蒐集與探討實務上已經充分聚焦的事件,並儘可能將其轉化為有結構的知識。同時,組織也常指定專屬的單位(如 PMO,Project Management Office),適時對相關知識「原則」作「制度化」的評估,期以標準化來提高組織整體的工作效益與經驗傳承能力。

所以不論廠商與客戶,大家當然依然正視著這個問題,持續專注專案管理的進步,我們也不會停止相關努力。本文(上篇)主要是基於對軟體專案需求問題逐漸改善的期盼,從問題本質的角度先提出薄見。次回(下篇)我們將蒐集常見的需求問題,並逐一探討甲乙雙方的因應原則或技巧。各位下期見!
